施工工艺 | |
① 素地处理: | 在施工之前,清洗、清理混凝土地面的杂物、油污。采用水泥基聚合物填缝剂修补地面大的裂缝以减少原材料的损耗。若地面比较粗糙,需刮一道细水泥浆。 |
② 打磨地面: | 用50目磨片水磨地面 2 遍,然后再用100、200、800、1000目磨片以同样的工序分别水磨地面 4 遍,直到地面光滑。磨完地面后,用水清洗地面干净。 |
③ 硬 化 剂: | 待地面清洗干净后,让地表风干 30-60 分钟,表面无明水后可进行硬化剂的施工。用喷雾器将硬化剂均匀喷洒于地面上,在喷洒同时用胶扫把紧跟着扫均匀。持续往表干的地面上喷洒硬化剂,保持地面湿润 30 分钟,但不能有积水现象。施工后 6 小时可上人作业,但地面不能有明水、积水现象。 |
④ 保 护 剂: | 硬化剂施工完 24 小时后,进行保护剂的施工。在把地面尘土清理干净后,用喷雾器将保护剂均匀喷洒于地面上,在喷洒同时用 100% 涤纶拖把紧跟着拖均匀,并以高速抛光机抛光至表面光滑,发亮。 |
⑤施工完成 | 24小时后方可上人,72小时后方可重压,14 天内完成结晶期形成坚固的面层。(以25℃为准,低温开放时间需适度延长,养护期间地坪不可沾水) |

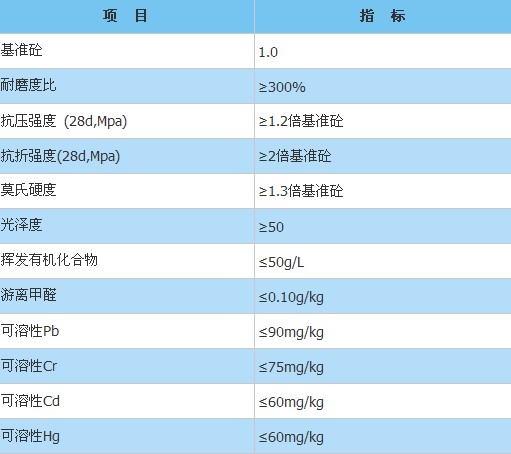

技术指标 | |

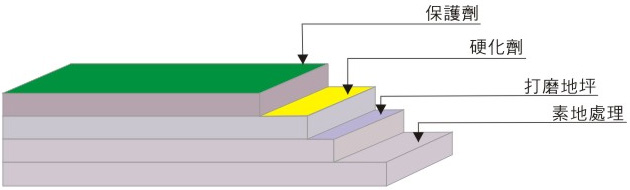

工艺图示 | |
