施工工艺 | |

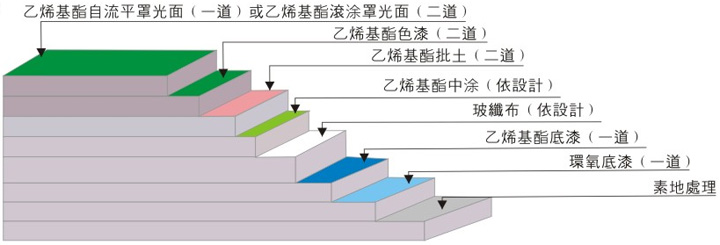

①防水处理: | 一楼地面需已做好防水处理; |
②素地处理: | 依素地状况做好修补、打磨、除尘; |
③环氧底漆: | 采用渗透性及附着力强的环氧底漆滚涂一至二道,增加素地强度及附着力; |
④乙烯基酯底涂: | 用粘结性强的乙烯基树脂胶料加适量稀释剂滚涂一遍,增强表面与玻纤布的粘结力; |
⑤铺玻织布: | 将玻纤布放置平整,用调配好的乙烯酯中涂将玻纤布粘附地面,并用批刀将乙烯酯中涂批平,使其均匀涂布,依需要做一至三层; |
⑥乙烯基酯中涂: | 将调配好的乙烯基酯中漆用镘刀均匀涂布一至二道; |
⑦乙烯基酯批土: | 将调配好的乙烯基酯中漆用镘刀均匀涂布二道; |
⑧乙烯酯面漆: | 将调配好的乙烯酯自流平面漆用镘刀均匀镘一道或用乙烯脂滚面面漆滚涂二道,完工后整体地面光亮洁净,颜色均一; |

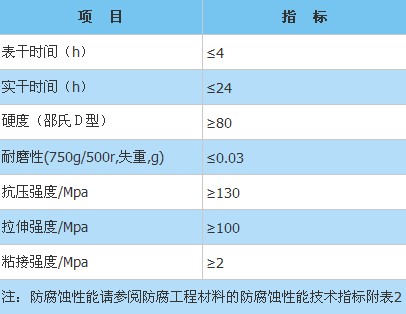

⑨施工完成: | 24小时后方可上人,72小时后方可重压,养生7天以后方可投入使用。(25℃为准,低温开放时间需适度延长,养护期间地坪不可沾水) |
