施工工艺 | |
①防水处理: | 一楼地面需已做好防水处理; |
②素地处理: | 依素地状况做好打磨、修补、除尘; |
③防静电底漆: | 采用渗透性及附着力强的防静电环氧底漆滚涂一至二道,增强表面附着力; |
④铜箔铺设: | 导电铜箔采用井型铺设,有效排除累积之静电,并做接地处理; |
⑤防静电中涂: | 防静电中涂用镘刀将其均匀涂布数道; |
⑥防静电批土: | 防静电批土施工两道,要求达到平整无孔洞,无批刀印及砂磨印为准; |
⑦防静电面漆: | 防静电自流平面漆镘一道或滚涂二道,其体积/表面电阻平均系数值1X106~1X109Ω,完工后整体地面光亮洁净,颜色均一; |
⑧施工完成: | 24小时后方可上人,72小时后方可重压。(25℃为准,低温时开放时间需适度延长,养护期间地坪不可沾水) |

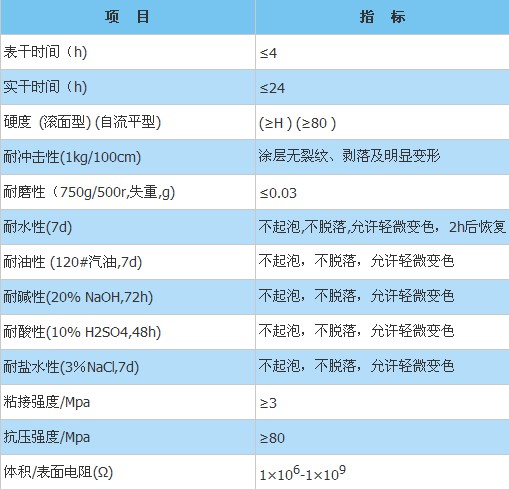

技术指标 | |

工艺图示 | |
Copyright © 东莞市美东净化科技有限公司 Dongguan City Mei Dong Purification Technology Co. Ltd. All Rights Reserved. 粤ICP备18021954号 技术支持: 艾特网络推广
